システム開発を外部へ委託する際、もっとも気になるのが費用の相場や算出の仕組みではないでしょうか。
開発コストは不透明に感じられがちですが、その内訳はエンジニアの人件費と諸経費という明確な基準で構成されています。
本記事では、システム開発にかかる費用目安から、予算を左右する決定要因、さらには信頼できる開発会社の選定基準までを詳しく解説します。
また、開発現場で頻発する予算オーバーの事例や、高品質を保ちながらコストを抑えるための具体的な戦略についても紹介します。
適切な契約形態の選び方や、補助金の活用方法といった実用的な知識を網羅しました。
これから開発を検討している担当者の方が、投資対効果を最大化させるためのパートナー選びに役立つ内容となっています。ぜひ最後までご一読ください。
システム開発の費用相場と計算の仕組み
システム開発の予算を立てるためには、まず費用がどのように算出されるのかを知る必要があります。
ここでは、基本となる計算式やシステムごとの相場、エンジニアの単価について解説します。
開発費用の基本計算式「人件費(単価×工数)+諸経費」
システム開発費の大部分は、エンジニアの稼働時間に対する報酬である人件費で構成されます。
エンジニアの月額単価に投入人数と期間を掛け合わせたものに、サーバー代などの諸経費を加算して算出するのが一般的です。
諸経費にはライセンス料なども含まれ、これらを合計したものが最終的な見積もり金額となります。
この仕組みを理解していれば、提示された金額の妥当性を冷静に判断できるでしょう。

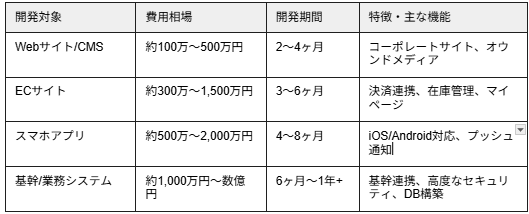

Web・アプリ・基幹システムの費用目安
Webサイトや簡易的なアプリ開発の相場は、一般的に100万円から500万円程度とされています。
一方で、複雑な機能を備えた業務基幹システムや大規模プラットフォームは、1,000万円を超えるケースも珍しくありません。

開発する範囲やデータ連携のレベルによって、同じジャンルでも数倍の価格差が生じるため、注意が必要です。自社が求める機能の複雑さを整理し、適切な予算枠を検討しましょう。
開発エンジニアの職種別・経験別の月額単価相場
経験豊富なシニアエンジニアやPMの月額単価は、100万円から150万円程度が一般的な相場です。
若手エンジニアやプログラマーの場合は、60万円から80万円前後が目安となります。

AIなどの高需要スキルを持つエンジニアを起用する際は、相場の1.2倍から1.5倍の費用がかかることもあります。
また、オフショア開発を活用すれば、月額30万円から50万円程度までコストを抑えることが可能です。
導入後に差が出る保守・運用の年間コスト
システムは完成して終わりではなく、稼働を続けるための保守運用費が毎年発生します。
一般的には、初期開発費の10%から20%程度が年間の保守費用として必要になると考えてください。
これにはバグの修正対応だけでなく、サーバーの監視やOSのアップデート対応も含まれます。
将来的な維持費をあらかじめ予算に組み込んでおくことが、プロジェクトを長期的に成功させるためには不可欠です。
なぜ費用に差が出るのか?開発費用を左右する4つの決定要因
見積もり金額が会社によって大きく異なるのは、複数の要素が複雑に絡み合っているからです。
ここでは、コストの変動に直結する4つの主要な要因について詳しく見ていきましょう。
機能要件の複雑さと開発範囲
画面数や機能の数が多ければ多いほど、エンジニアの工数が増えてコストも比例して上がります。
特に外部システムとの連携や高度なデータ処理が必要な場合、開発の難易度が高まり、費用も高額になります。
予算を抑えるためには、まず「絶対に譲れない機能」を厳選して絞り込むことが重要です。
不要な機能を削ぎ落とす決断が、結果としてプロジェクトの投資対効果を高めることにつながります。

開発手法(ウォーターフォールvsアジャイル)による予算管理の違い
ウォーターフォール型は最初に仕様を固めるため、初期予算の見通しを立てやすいのが特徴です。
一方でアジャイル型は、開発を進めながら仕様を柔軟に変更できますが、最終的な総額は変動しやすくなります。

基幹システムなどの要件が確定している案件には、ウォーターフォールが向いています。プロジェクトの目的や納期、仕様変更が発生する可能性に合わせて最適な手法を選択することが大切です。

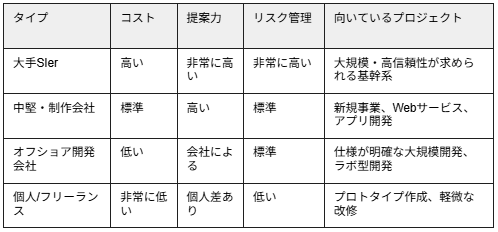

開発会社の体制(大手・ベンダー・オフショア開発会社)
大手SIerは高い品質と安心感がありますが、管理費などの間接コストが上乗せされるため、費用は高くなります。中小ベンダーや制作会社は、柔軟な対応が可能でコストパフォーマンスに優れている傾向があります。

人件費を大幅に削減したい場合は、海外のエンジニアを活用するオフショア開発が有力な選択肢となるでしょう。自社のプロジェクト規模や重視するポイントに合わせて、適切な依頼先を選定してください。
技術選定と将来コスト
汎用性の高いプログラミング言語を選ぶと、将来の改修や担当者の引き継ぎをスムーズに進められます。
特定の会社しか扱えない特殊な技術を選ぶと、ベンダーロックインによるコスト高を招く恐れがあるため注意が必要です。また、拡張性の高いアーキテクチャを採用することで、数年後のリプレイス費用を最小限に抑えられます。
目先の開発費だけでなく、数年先を見据えた技術選定を行うことが賢明な判断と言えるでしょう。
失敗しない開発会社の選定基準
開発会社選びはプロジェクトの成否を分けるもっとも重要なプロセスと言っても過言ではありません。
単なる価格比較だけでなく、ビジネスパートナーとして信頼できるかを中長期的なコストパフォーマンスを含め、多角的に評価しましょう。
実績値よりも「自社ドメインへの理解度」を重視する
過去の実績数以上に、自社の業界特有のルールや商習慣を把握しているかが極めて重要です。
業界知識がある会社なら、指示通りに作るだけでなく、専門的な視点から有益な提案を受けられます。
ミスマッチを防ぐためにも、自社と近い業種のプロジェクト経験があるか事前に確認してください。
ビジネスの背景を深く理解してくれるパートナーこそが、真に使い勝手の良いシステムを実現してくれます。
提案力と課題解決能力を見極める
単に「できます」と答える会社より、課題に対して複数の解決策を提示してくれる会社が信頼できます。
予算内で最大限の効果を出すための代替案や、潜んでいるリスクを指摘してくれるかを確認しましょう。
提示された提案書が、自社のビジネスゴールに直結しているかを厳しく吟味することが大切です。
自社の課題を自分事として捉え、最善の道を共に考えてくれる姿勢があるかを見定めてください。
コミュニケーションの質とレスポンスの速さを確認する
問い合わせへの返信スピードや丁寧さは、開発が始まった後のスムーズさに直結する重要な要素です。
専門用語を多用せず、非エンジニアにも分かりやすく説明してくれる担当者が理想的と言えます。また、定例会議の頻度や進捗報告の形式など、情報共有の透明性が高い会社を選びましょう。
意思疎通がスムーズな会社であれば、認識のズレによるトラブルを未然に防ぐことが可能になります。

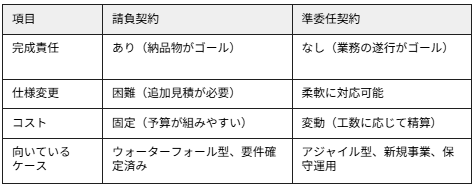

契約形態(請負vs準委任)の違いを確認する
請負契約は成果物の完成に責任を持つため、納期と予算が明確なプロジェクトに適した形態です。
一方、準委任契約は労働時間に対して費用を支払う形式で、仕様変更が多い柔軟な開発に向いています。

どちらの契約が自社のリスク許容度や開発スタイルに合うか、事前に吟味することが欠かせません。契約内容を正しく理解し、プロジェクトの特性に合わせて最適なものを選ぶようにしましょう。
システム開発で予算オーバーを招く3つの罠
プロジェクトが始まってから費用が膨れ上がってしまうケースには、共通の原因が存在します。
あらかじめ失敗の典型的なパターンを把握し、対策を講じておくことが予算を守る鍵となります。
事例1:要件定義が曖昧で「追加費用」が膨れ上がる
開発着手後に「この機能も欲しい」と追加を繰り返すと、当然ながら別途費用が発生してしまいます。
最初の要件定義が不十分だと、認識のズレを修正するための手戻り工数が大幅に嵩んでしまいます。
何をどこまで作るかを明確に合意しないまま着手することが、予算崩壊の最大の原因です。
初期段階で徹底的に議論し、仕様を確定させることが、予算超過のリスクを最小限に抑える最善の策となります。
事例2:過剰な品質要求による「オーバーエンジニアリング」
必要以上に高いセキュリティレベルや、過度なデザインの追求は費用を大幅に跳ね上げます。
ユーザーがほとんど使わない機能に多額のコストをかけると、投資対効果は著しく悪化してしまいます。
ビジネスのフェーズに見合った、適切なスペックと品質を冷静に見極めることが重要です。
まずは最小限の機能でリリースし、必要に応じて強化していく柔軟な考え方がコストの最適化を助けます。
事例3:進捗管理が形骸化し「納期遅延」が発生する
プロジェクトの遅延はエンジニアの拘束期間を延ばし、そのまま人件費の増大に直結します。
仕様決定の遅れなど、発注側の意思決定の停滞によってコストが上がるケースも少なくありません。
マイルストーンごとの進捗確認を徹底し、遅延の兆候を早期に察知することが求められます。
発注者側も主体的に関与し、スムーズな進行を支援する姿勢が予算維持には不可欠です。
対策:RFP(提案依頼書)が投資対効果を最大化させる
RFPを作成することで自社の要求を正確に伝え、見積もりの精度を劇的に高めることができます。
条件が統一されるため、複数社からの提案を同じ基準で公平に比較しやすくなるのが利点です。
曖昧さを排除した依頼は開発後のトラブルを防ぎ、結果として無駄な支出を最小限に抑えられます。
手間を惜しまずRFPを準備することが、プロジェクト成功への確かな第一歩となるでしょう。
高品質を維持しながらコストを最小限に抑える5つの戦略
限られた予算の中で成果を最大化させるには、戦略的なアプローチが求められます。
ここでは、品質を損なわずにコストを最適化するための5つの具体的な手法を紹介します。
MVP開発で投資リスクを最小限に抑える
MVP(最小限の機能を持つ製品)から開始し、市場の反応を見ながら順次拡張させていく手法です。
最初から完璧を目指さないことで、初期投資を抑えつつ早期のリリースが可能になります。
実際のユーザーフィードバックに基づき投資判断ができるため、失敗の確率を大幅に下げられます。
リスクを管理しながら着実にシステムを成長させたい場合に、非常におすすめできる戦略です。
IT導入補助金や助成金を活用する
国や自治体が提供する補助金制度を利用すれば、開発費の最大数分の1を補填できる可能性があります。
交付には一定の審査や手続きが必要なため、公募時期や条件を早めに確認しておきましょう。
補助金の採択実績が豊富な開発会社をパートナーに選ぶのも、スムーズな申請のための有効な手段です。
利用可能な公的支援を賢く活用することで、自己負担を大幅に減らしながら開発を進められます。
要件の優先順位(MoSCoW分析)を徹底する
機能を「必須」「重要」「可能なら」「不要」の4段階で厳格に分類し、優先順位を明確にします。
予算が足りなくなった際、どの機能から削るべきかの判断基準を事前に持っておくことが大切です。
優先順位の低い機能を思い切って削ぎ落とせば、開発期間と費用の大幅な短縮が可能になります。
本当に必要な価値を見極める作業が、結果として質の高いシステム構築につながります。
既存のSaaSやパッケージを有効活用する
すべての機能をゼロから作るのではなく、既存のツールやAPIをうまく組み合わせる手法です。
認証機能や決済機能などを外部サービスで代用すれば、開発工数を劇的に削減することができます。
自社独自のこだわりが必要なコア部分にだけ予算を集中させることで、効率的に高品質な環境を構築できます。
スクラッチ開発に固執せず、既存資産を活用する柔軟な姿勢がコスト抑制に貢献します。
複数社からの相見積もりを正しく比較・分析する
少なくとも3社程度から見積もりを取り、単価だけでなく工数の妥当性を丁寧に比較しましょう。
極端に安い見積もりは、必要な工程が抜けていたり品質が低かったりするリスクがあります。
費用の内訳を細かく確認し、各社の得意分野と価格のバランスを冷静に評価することが肝要です。
単なる安さではなく、提供される価値と価格の整合性を重視してパートナーを選定してください。
まとめ
システム開発の費用は、エンジニアの工数と技術レベルの掛け合わせによって決まる投資です。
予算オーバーを防ぐためには、事前の要件定義と適切な優先順位付けが何よりも重要になります。また、単なる安さで会社を選ぶのではなく、自社のビジネスを深く理解し、共に歩んでくれるパートナーを見極めることが成功への鍵となります。
失敗を防ぐ最大の秘訣は、発注者側が主体性を持ち、何を作りたいのかを明確に言語化することです。
MVP開発や補助金の活用といった戦略を組み合わせることで、高品質を維持しながらコストを最適化できるでしょう。
本記事で紹介した知識を武器に、納得のいくシステム開発を実現してください。
システム開発を外注する前に知るべき全知識|費用・会社選び・失敗事例まで完全解説
